Vestjysk energimotorvej bringer ny energi til den grønne omstilling
27 maj 2026

I april måned satte Energinet punktum for et af deres største og mest komplekse elnetprojekter i nyere tid, Vestkystforbindelsen. En 172 km lang, 400/150 kV højspændingsforbindelse, der strækker sig fra Holstebro i nord til den dansk-tyske grænse i syd.
Vestkystforbindelsen gør det muligt at transportere langt større mængder elektricitet fra bl.a. solceller og vindmøller og spiller dermed en vigtig rolle i Energinets forstærkning af elnettet og fremtidens grønne elforsyning.
Regnvand og grundvand har udfordret anlægsarbejdet

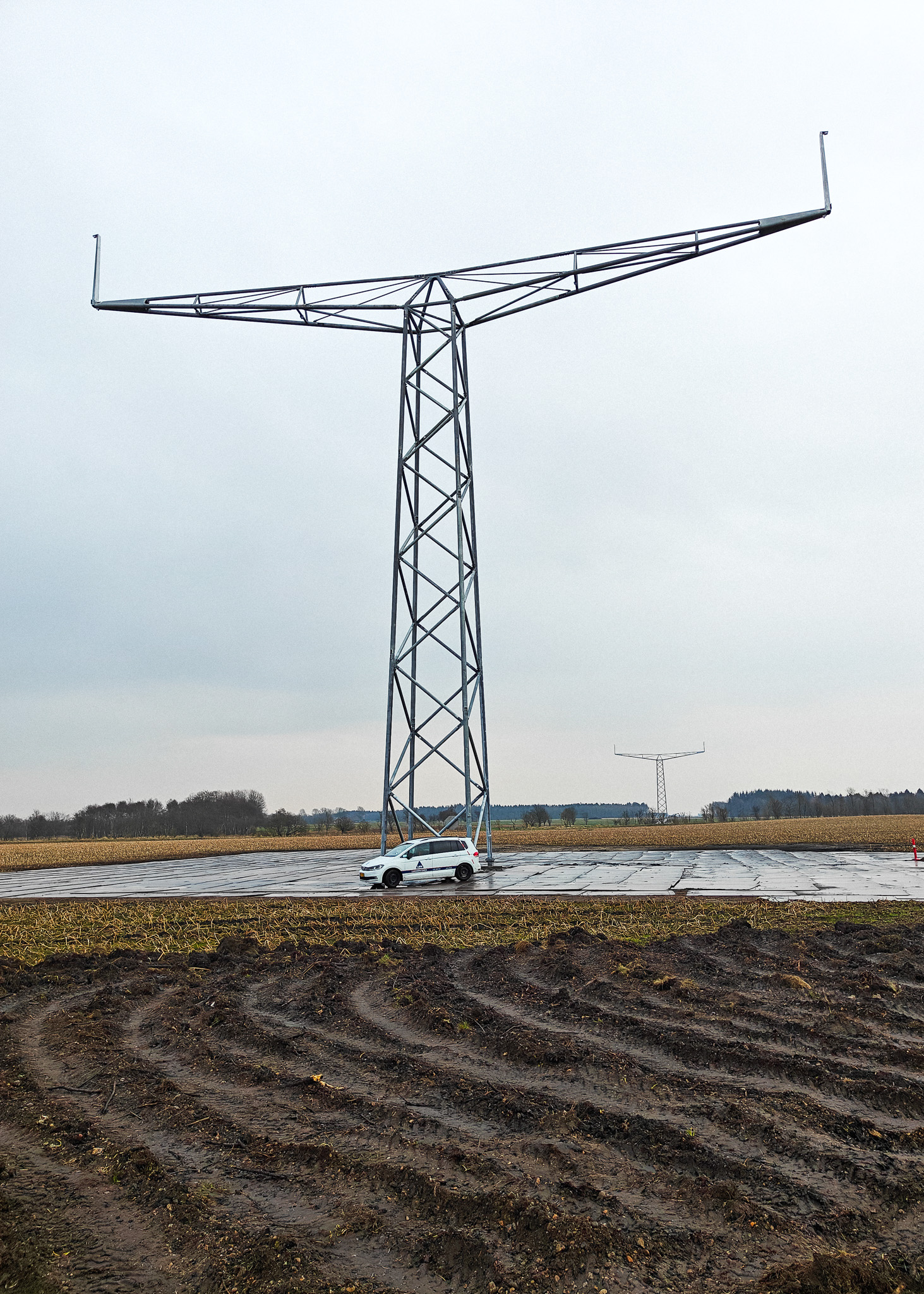

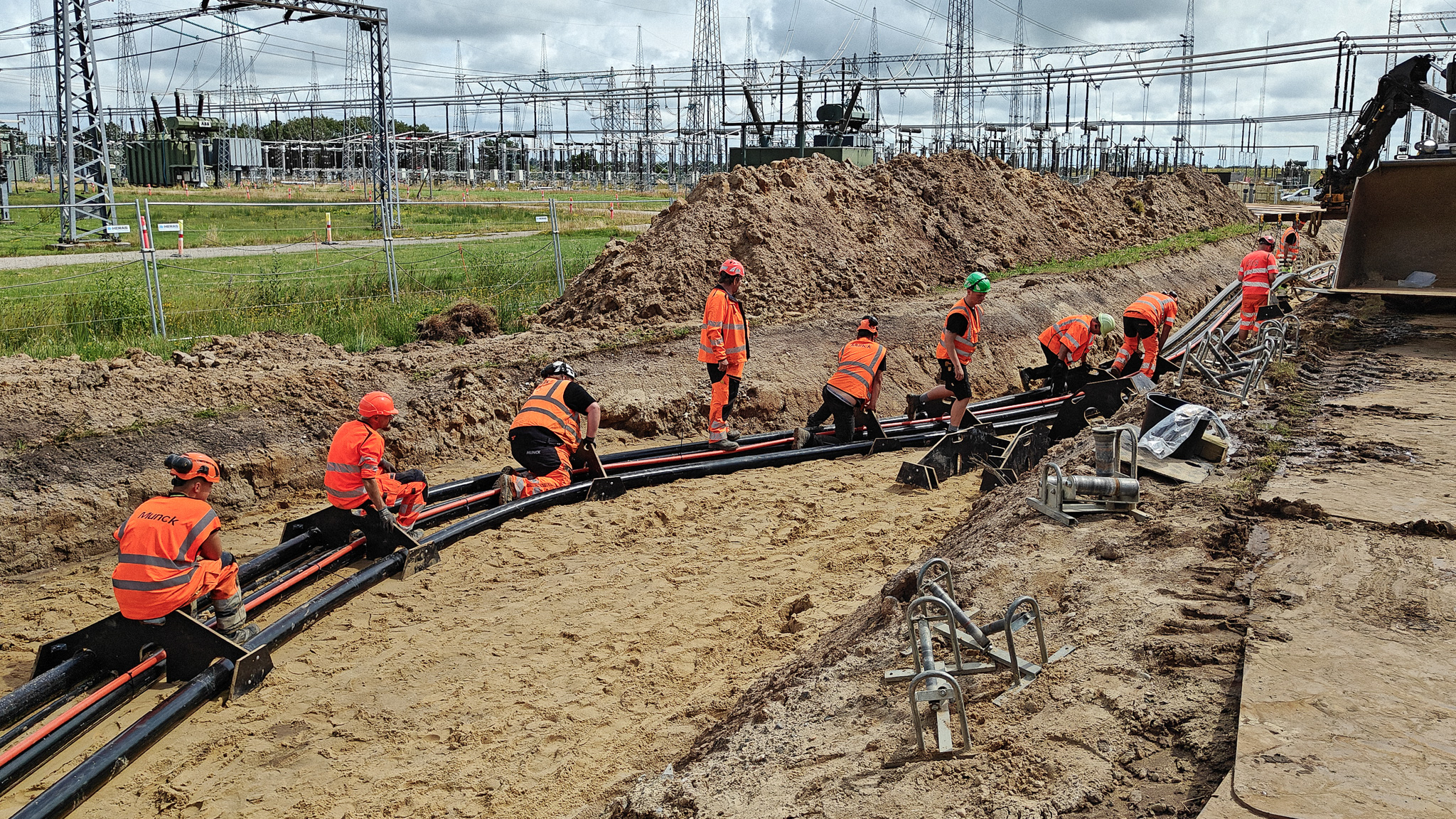

Langt størstedelen af Vestkystforbindelsen (146 km) er etableret med luftledninger, mens de resterende 26 km består af kabler i jorden. I forbindelse med etablering af bl.a. master, kabler og kabelovergangsstationer har LIFA stået for afsætning, opmåling og den efterfølgende databehandling på 2/3 af strækningen.
“Vi har haft en rigtig god sparring med LIFA gennem hele projektet og kan altid regne med kvalificeret rådgivning fra deres side,” siger seniorprojektleder i Energinet, Sigurdur Már Bjarnason, som har været tilknyttet projektet siden 2019.
En af de største udfordringer har været håndteringen af vand: Både de store mængder regnvand, der er faldet i perioden, og grundvandet, som lurer lige under overfladen i det vestjyske terræn. Det har stillet store krav til både planlægning, metodevalg og den løbende koordinering på byggepladsen.

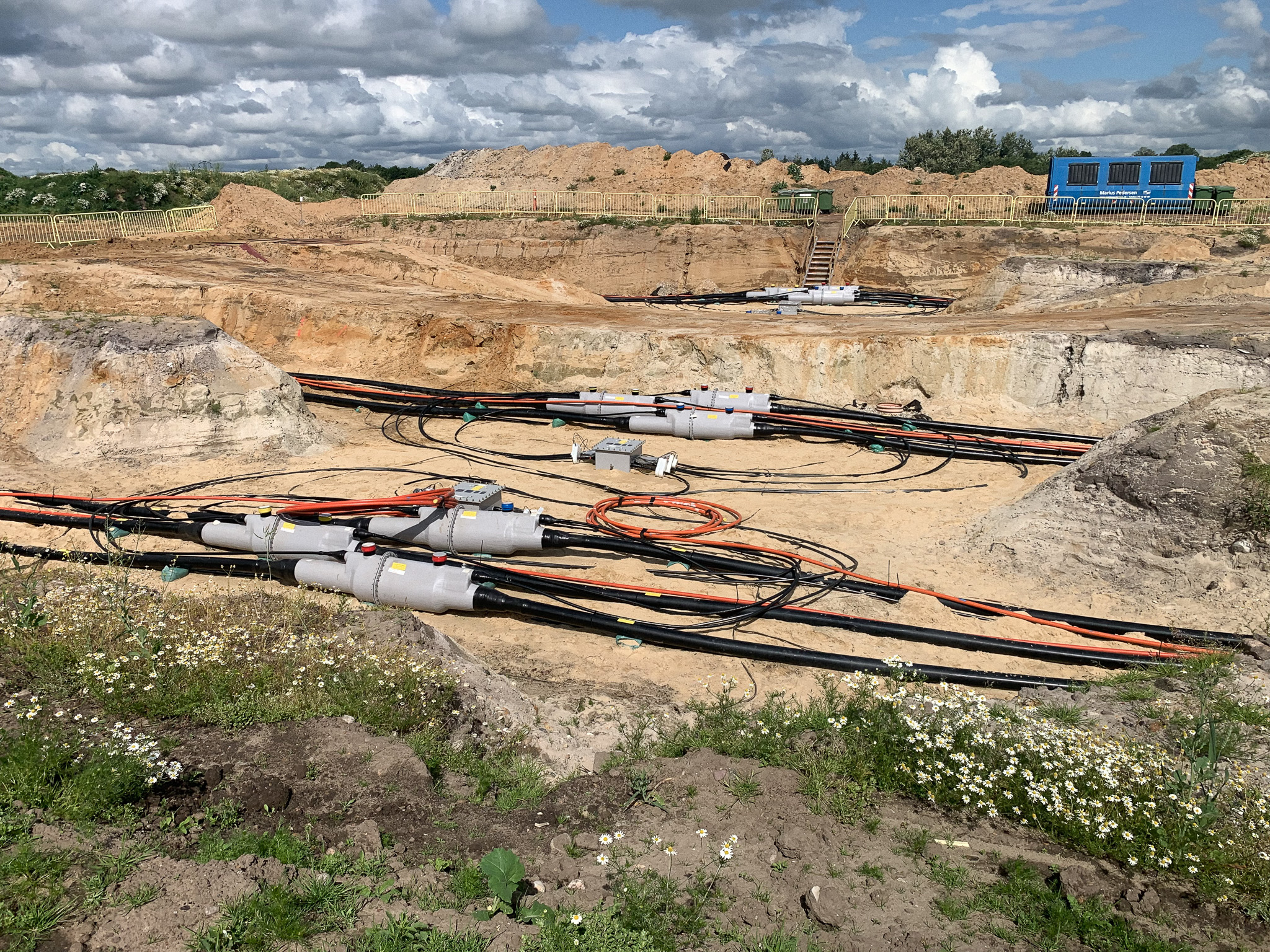

Nogle steder, bl.a. ved Varde Å, har det været nødvendigt at foretage komplicerede underboringer, mens der andre steder er blevet brugt pumpekraft til at lede vandet væk.

Vi har haft en rigtig god sparring med LIFA gennem hele projektet og kan altid regne med kvalificeret rådgivning fra deres side
Sigurdur Már Bjarnason, seniorprojektleder


Den rigtige kvalitet – hver gang
Et projekt som Vestkystforbindelsen er ifølge Sigurdur Már Bjarnason kendetegnet ved høj kompleksitet med mange aktiviteter på én gang, hvor der hurtigt kan ske ændringer. I sådan en situation er det afgørende med en samarbejdspartner, der kan handle hurtigt – uden at gå på kompromis med kvaliteten.
“Det har hjulpet os rigtig meget, at vi har kunnet ringe til LIFA, og så stod de der en halv time efter. Vi kan være sikre på, at vi får den rigtige kvalitet hver gang, så vi kan stole på, at kablerne ligger, hvor de ligger,” siger Sigurdur Már Bjarnason.
“Vestkystforbindelsen er et af de største elnetprojekter, LIFA har været en del af – og et af de mest komplekse af sin slags i Danmark. Vi er stolte af at have bidraget til et projekt i den skala og tager en masse værdifuld erfaring med os” siger Thomas Vejrup Pedersen, kort- og landmålingstekniker i LIFA.
Selvom Vestkystforbindelsen er en vigtig milepæl i forstærkningen af elnettet, er Energinets arbejde langt fra slut. Det næste store projekt bliver en udvidelse og opgradering af elnettet mellem Aabenraa og Aarhus. Projektet er i øjeblikket i projekteringsfasen og skal efter planen stå klar i 2033.
Vestkystforbindelsen er en central del af samspillet mellem det danske, tyske og britiske el-system. Den øger den maksimale handelskapacitet over den dansk tyske grænse fra 2.500 til 3.500 MW og gør det bl.a. muligt at eksportere overskudsstrøm fra vind og sol i Vestdanmark til det centraleuropæiske marked.
Forbindelsen er delt op i tre strækninger. Den midterste del mellem Esbjerg og Tarm/Skjern (også kaldet Endrup-Stovstrup) blev sat i drift i oktober 2025. De resterende to strækninger Endrup-Klixbüll og Stovstrup-Idomlund blev sat i drift i hhv. marts og april i år.
Projektet har været 11 år undervejs og er blevet forsinket flere gange som følge af bl.a. skærpede miljøkrav, ekspropriationer, klager og våde områder. Anlægsarbejdet, som LIFA har været en del af, er udført på to et halvt år, mens de resterende otte år er brugt på tilladelser, godkendelser og ekspropriationer.
LIFA har medvirket til at afsætte 288 ud af i alt 438 master.
